活動網路(Activity Network)
My vault 資料結構筆記:活動網路(Activity Network)。
AOV(Activity on Vertex)
-
定義:AOV 網路是有向圖 $G$。頂點=任務或活動;邊=先後關係。
-
前驅 / 後繼:若從 $i$ 有有向路徑到 $j$,則 $i$ 是 $j$ 的前驅,$j$ 是 $i$ 的後繼。
-
直接前驅:若邊 $\langle i,j\rangle\in E$,則 $i$ 為 $j$ 的「直接前驅」。
-
遞移(transitive):若 $i\to j$ 且 $j\to k$,則 $i\to k$。
-
反自反(irreflexive):對所有 $i$,不成立 $i\to i$。
-
偏序(partial order):同時具備「傳遞」與「反自反」的先後關係。
-
可行性:若網路無有向環(即為 DAG),則可行。
拓撲序(Topological Order)
-
定義:一個線性序,使得任意兩頂點 $i,j$,若 $i$ 是 $j$ 的前驅,則 $i$ 在序中先於 $j$。
-
一個 AOV 可能有多個拓撲序。

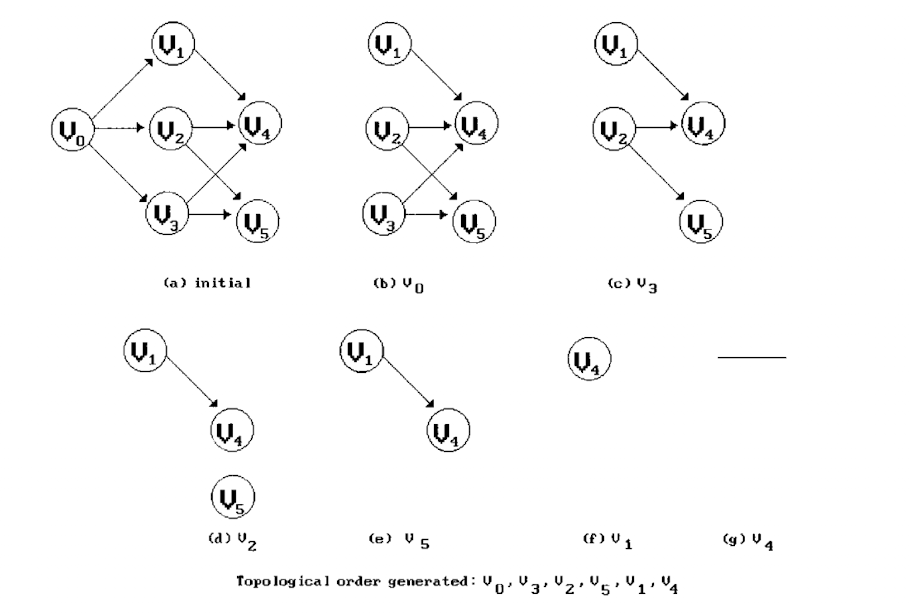

拓撲排序
目標:輸出一個拓撲序;若偵測到環則回報「不可行」。
資料結構:
-
以adj list表示圖;每個頂點保留in-degree 計數(count)。
-
維護一個堆疊存放入度為 $0$ 的頂點。
步驟:
-
計算所有頂點的 in-degree。將 in-degree $=0$ 的頂點依序推入堆疊 $S$。
-
重複 $n$ 次:
-
若 $S$ 為空,則每個頂點都有前驅 ⇒ 圖含環 ⇒ 報告失敗。
-
否則彈出一頂點 $j$ 並輸出之;
-
對 $j$ 的每個後繼 $k$:將 $k$ 的入度 $count[k]{-}{-}$;若變為 $0$,則把 $k$ 推入 $S$。
-
-
全部輸出完即得一個拓撲序。
時間複雜度:$O(e+n)$。空間:鄰接表與計數陣列 $O(e+n)$。
參考樣式(貼近課本 C 風格)
void topsort(Graph g, int n){
int i, j, k; Node* p;
int top = -1; // 堆疊 top(用整數鏈結法)
for(i=0;i<n;i++) // 建立初始堆疊:入度為 0 的頂點
if(g[i].count==0){ g[i].count = top; top = i; }
for(i=0;i<n;i++){
if(top==-1){ error("Network has a cycle"); return; }
j = top; // 彈出
top = g[top].count;
print(j); // 輸出 j
for(p=g[j].link; p; p=p->link){
k = p->vertex;
if(--g[k].count==0){ // 新成為入度 0
g[k].count = top;
top = k; // 推入堆疊
}
}
}
}
AOE (Activity on Edge)
-
模型:頂點=事件;邊=活動;權重 $w_{uv}$=工期;必要時加「虛擬活動」(工期 $0$)表額外依賴。
-
目標:專案最短完工時間、關鍵路徑、各活動最早/最遲時刻與浮時。
-
流程(先取事件的拓撲序):
-
正向傳播(最早事件時間):$ve[s]=0$,$ve[v]=\max_{(u,v)\in E}(ve[u]+w_{uv})$;工期 $T^*=ve[t]$。
-
反向傳播(最遲不延誤時間):$vl[t]=T^*$,$vl[u]=\min_{(u,v)\in E}(vl[v]-w_{uv})$。
-
活動指標:
-
最早開工 $e_{uv}=ve[u]$。
-
最遲開工 $l_{uv}=vl[v]-w_{uv}$。
-
$s_{uv}=l_{uv}-e_{uv}=(vl[v]-w_{uv})-ve[u]$。
-
-
關鍵活動與路徑:$s_{uv}=0$ 的邊與其連成的 $s\to t$ 路徑(可多條)。
-
-
複雜度:鄰接表+拓撲序實作皆為 $O(|V|+|E|)$。

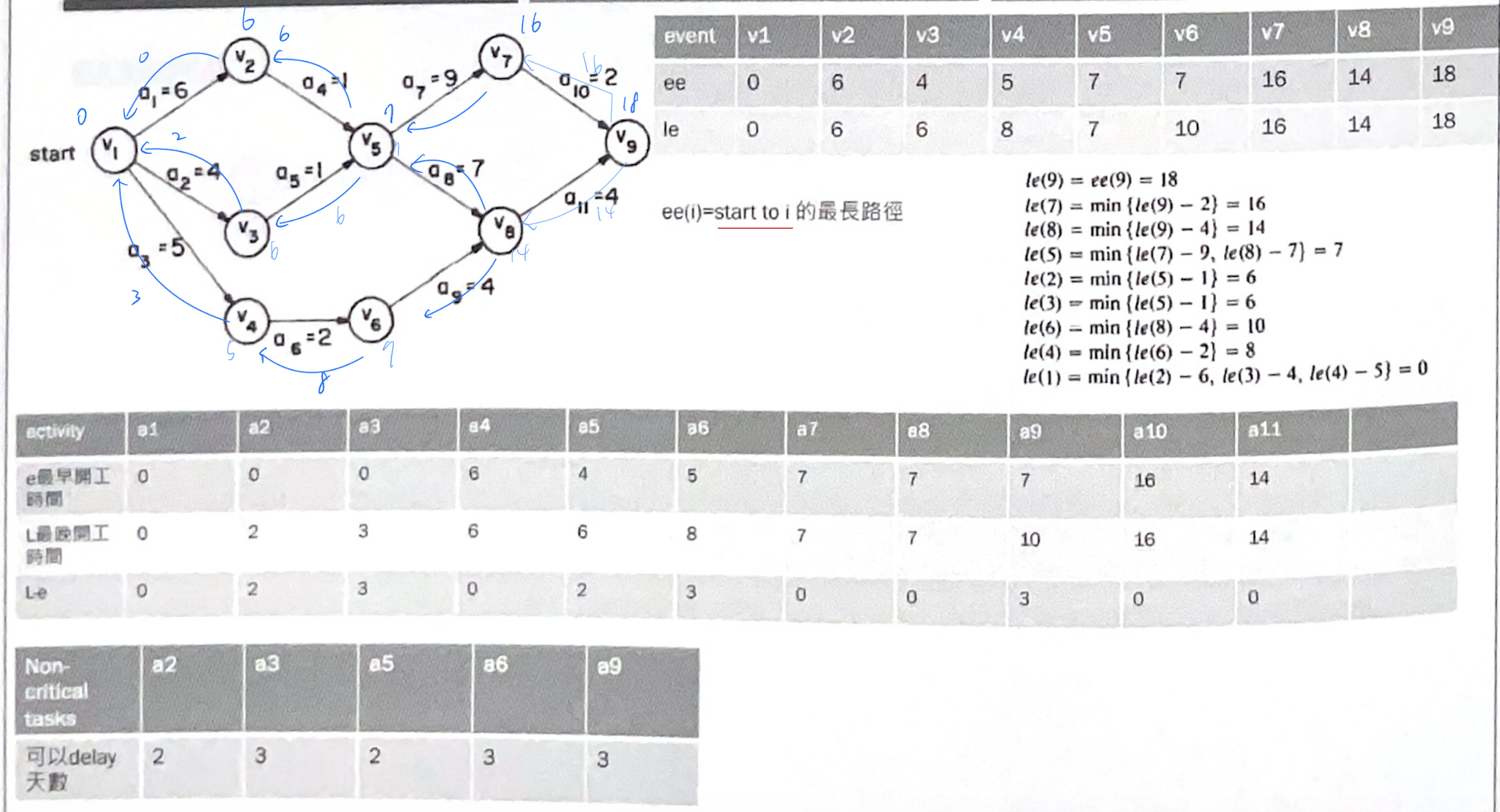

範例

-
Q3|Critical task 判定
-
定義:位於任一關鍵路徑的活動;浮時 $s=0$。
-
作法:跑 CPM,找所有邊 $(u,v)$ 使 $s_{uv}=0$。
-
例:關鍵路徑 $A1\to a4 \to a7\to a10$、$A1\to a4 \to a8\to a11$
→ critical tasks $={A1,a4,a7,a8,a10,a11}$。
-
-
Q4|縮短工期要加速哪裡
-
先列出全部關鍵路徑,取其交集=bottleneck tasks。
-
只要縮短交集中的活動,專案總工期一定下降;只縮某一路徑上的非交集活動,可能不降。
-
-
Q5|哪些活動可延遲?可延遲多久
-
非 critical task 可延遲;可延遲量=浮時 $s$。
-
事件最早時間(正向):
-
$ee(s)=0$
-
$ee(v)=\max_{(u,v)\in E}\big(ee(u)+w_{uv}\big)$
-
-
事件最遲時間(反向):
-
$T^=ee(t)$,$le(t)=T^$
-
$le(u)=\min_{(u,v)\in E}\big(le(v)-w_{uv}\big)$
-
例:$le(y)=15,\ le(z)=16,\ w_{xy}=6,\ w_{xz}=10 \Rightarrow le(x)=\min(15-6,16-10)=6$
-
-
活動指標與浮時:
-
最早開工:$e_{uv}=ee(u)$
-
最遲開工:$l_{uv}=le(v)-w_{uv}$
-
浮時:$s_{uv}=l_{uv}-e_{uv}=(le(v)-w_{uv})-ee(u)$
-
例:$ee(x)=5$,若某活動 $l=7$,則 $s=7-5=2$(可延 2 天不影響完工)
-
-
